Takomläggning med betongpannor i Onsala — villa i Hallands län

Under februari 2026 utförde Arbetslag Bygg en komplett takomläggning på en villa i Onsala, Hallands län. Projektet omfattade rivning av det gamla pannetaket, ny underlagsduk, nya bärläkter och läggning av nya betongpannor med säker infästning samt utbyte av samtliga nockplattor. Den totala takytan uppgick till cirka 145 m² fördelat på två sadeltaksfall med en lutning på 27 grader. Arbetet utfördes av godkänd entreprenör med F-skatt, och slutfakturan hanterades med ROT-avdrag direkt mot Skatteverket.

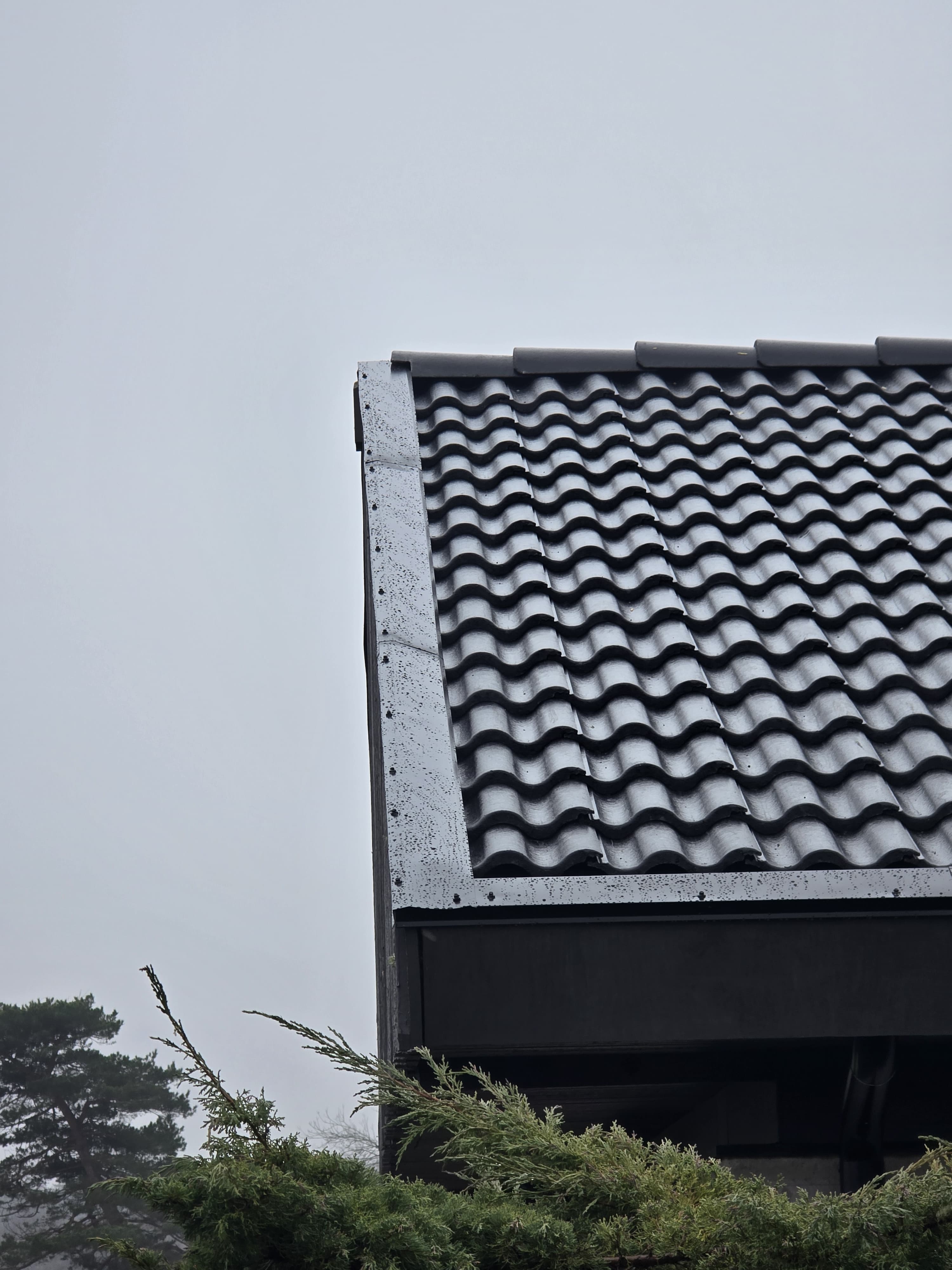

Nylagt betongpannetak i närbild på villa i Onsala efter takomläggning

Situation

Fastighetsägaren kontaktade oss efter att ha upptäckt mörka fuktfläckar i innertaket på övervåningen samt enstaka spruckna pannor på norrsidan. Vid besiktning konstaterade vi att de befintliga betongpannorna var ursprungliga från slutet av 1980-talet — drygt 38 år gamla. Ytskiktet hade vittrat ner till bottenbetongen på de mest utsatta partierna, mossa hade etablerat sig i fogar och i takfoten, och underlagspappen var spröd och delvis söndersprucken. Bärläkten under pappen var i grunden frisk men flera infästningar hade rostat genom. En samlad omläggning bedömdes mer kostnadseffektiv än lagning, eftersom samtliga lager nått slutet av sin tekniska livslängd samtidigt.

Hur genomfördes arbetet?

Arbetet inleddes med uppsättning av komplett byggställning runt huset i enlighet med Arbetsmiljöverkets föreskrifter, med fallskyddsräcke, ställningstrappa och skyddsnät över entrén. Vi monterade även ett presenningstak som kunde dras över avtäckta ytor under nattetimmarna, eftersom arbetet utfördes mitt i vintern. Rivningen av befintliga betongpannor genomfördes manuellt med pannorna sänkta i container via ställningshiss för att undvika kross och spridning av betongdamm på tomten.

  1. Demontering av befintliga pannor, nockplattor och vindskiveplåtar samt nedmontering av hängrännor.
  2. Rivning av gammal underlagspapp och uttjänt läkt. Råsponten besiktigades fält för fält och ett mindre område på norrsidan om cirka 4 m² byttes på grund av begynnande röta vid skorstensfoten.
  3. Ny råspontskiva monterades där så krävdes, följt av läggning av Mataki Halotex underlagsduk med självhäftande skarvar och mekanisk infästning enligt tillverkarens anvisning.
  4. Ströläkt 25 × 38 mm spikades parallellt med takfallet för att ge ventilation, därefter bärläkt 25 × 48 mm tvärs över med centrumavstånd anpassat efter pannmåttet.

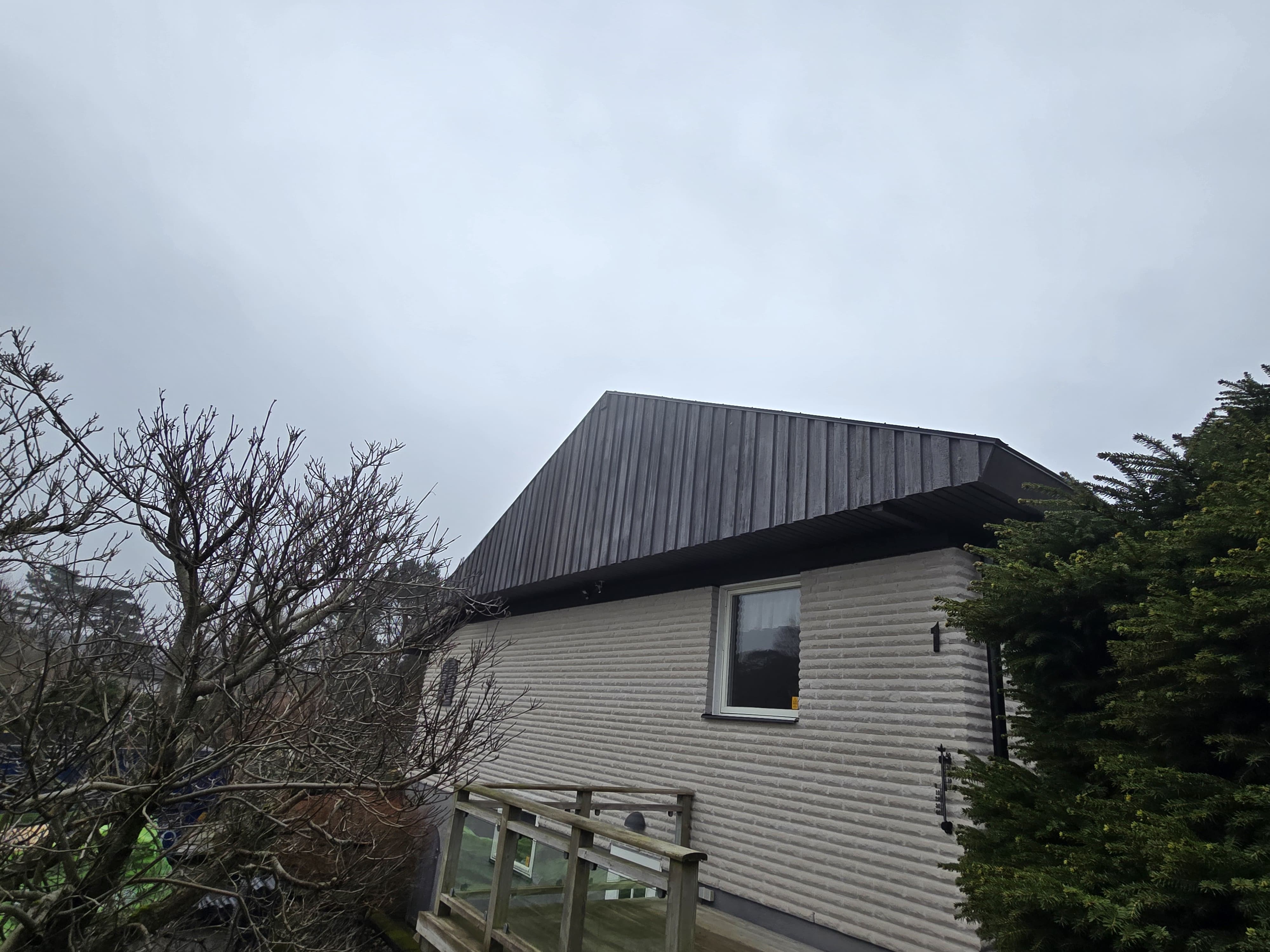

  5. Läggning av nya Benders Palema betongpannor i grafitgrå kulör. Pannorna stormsäkrades med pannhake i takfot, gavlar och vindutsatta zoner enligt tillverkarens monteringsanvisning för kustnära lägen.
  6. Plåtarbeten kring skorsten och takfönster utfördes med ny krönplåt och anslutningar i förzinkat stål, samt nya genomföringar för avlopp och frånluft.

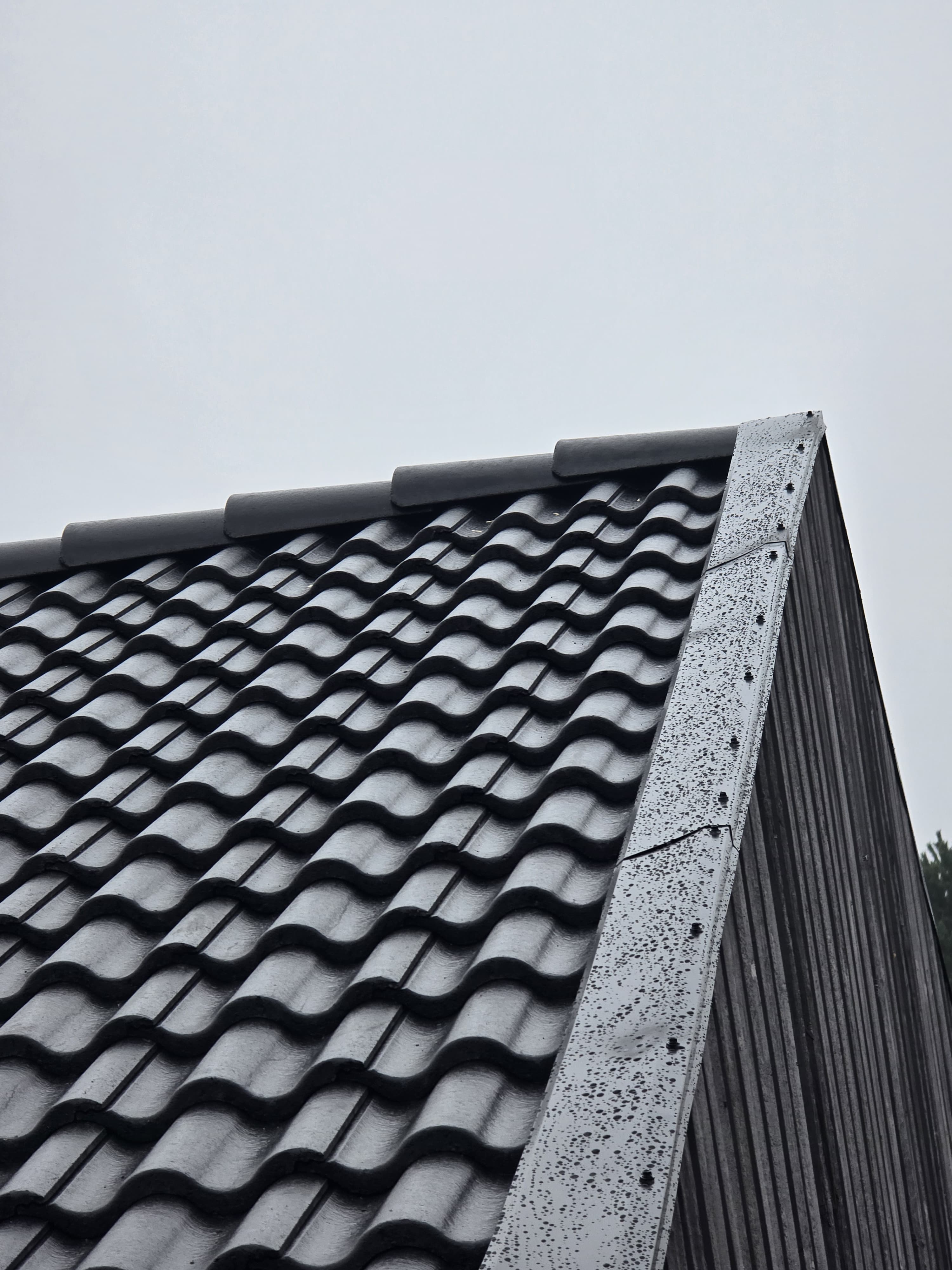

  7. Nya nockplattor monterades på torrnocksystem med ventilerande nockband i stället för murbruk, vilket ger bättre luftväxling i takkonstruktionen och eliminerar risken för sprickbildning vid rörelser.
  8. Hängrännor och stuprör återmonterades, och avslutningsvis genomfördes intern slutbesiktning med fotodokumentation av samtliga genomföringar och anslutningar.

Hela momentet utfördes med byggställning som vi själva tillhandahöll, vilket gjorde att kunden slapp en separat ställningsleverantör. Som F-skatt godkänd entreprenör hanterade vi även all dokumentation mot Skatteverket för ROT-avdraget. Materialvalet diskuterades med kunden under en tidig genomgång där vi även presenterade alternativ som falsad plåt och tegelpannor, men betongalternativet valdes utifrån budget och önskad takkaraktär.

Resultat

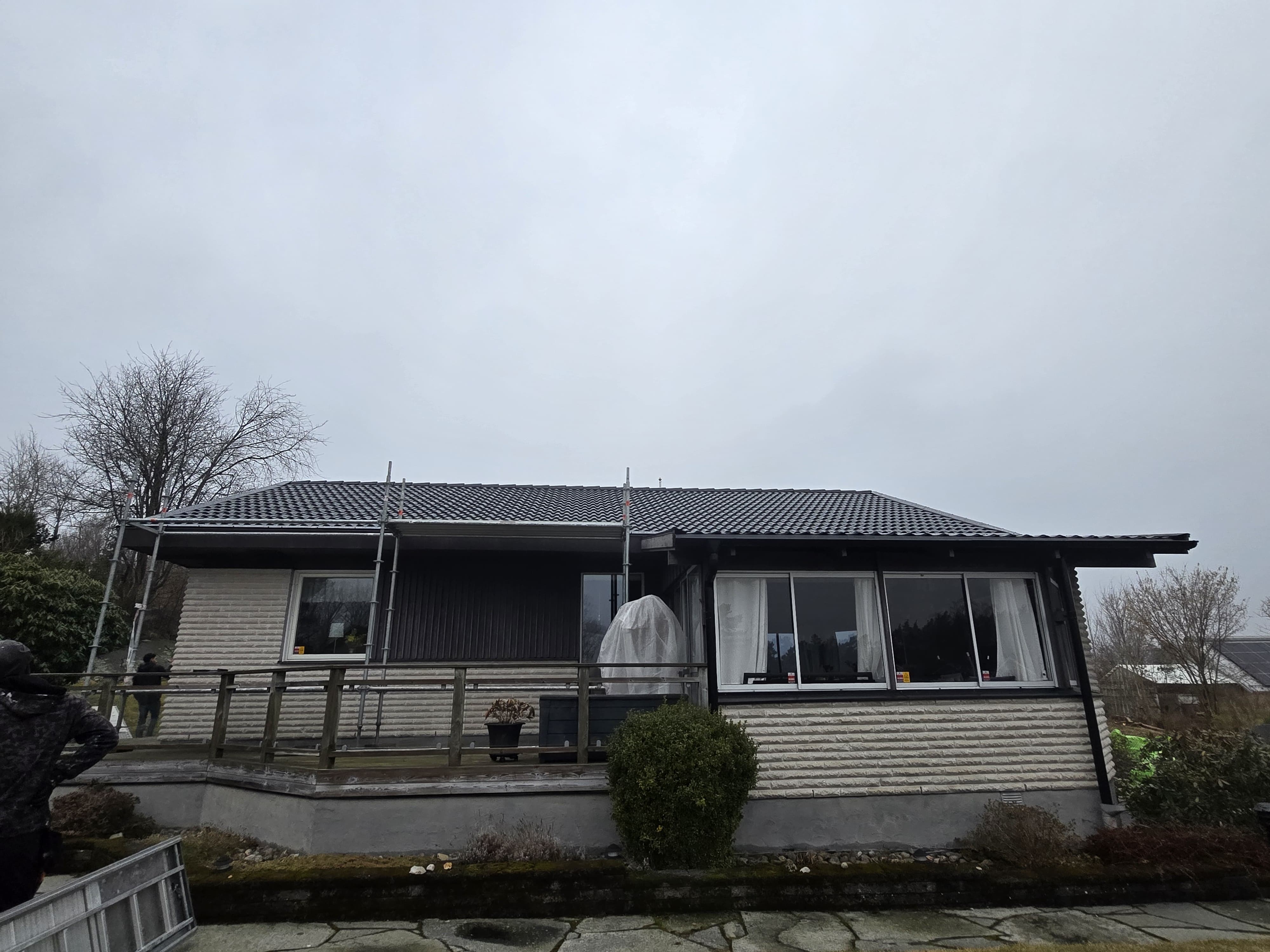

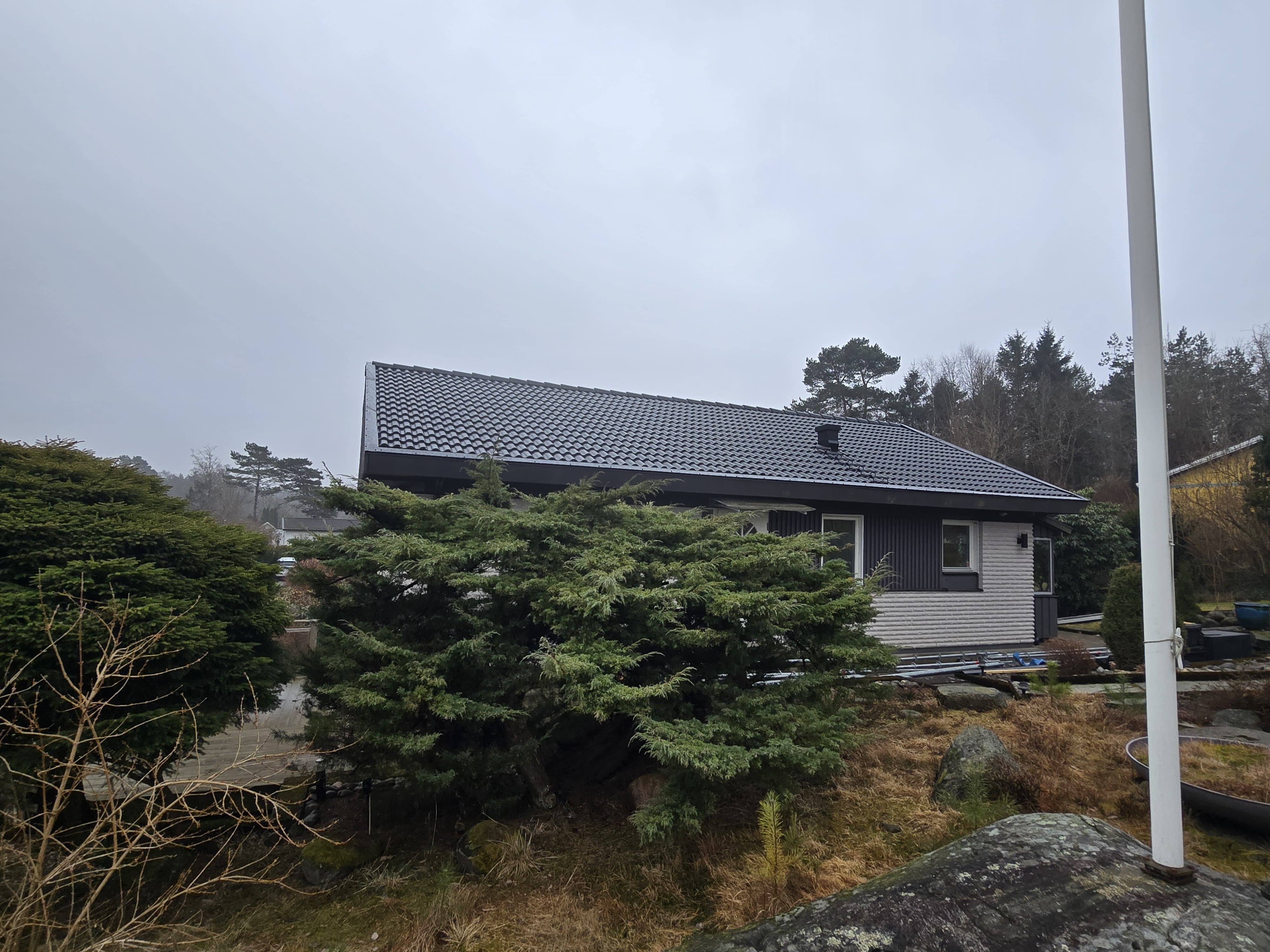

Projektet färdigställdes på tio arbetsdagar inklusive ställningsupp- och nedmontering. Fastighetsägaren fick ett komplett tak med ny underlagsduk, ny läkt och nya Benders-pannor med en bedömd teknisk livslängd på cirka 40 år. Vi lämnar 10 års entreprenadgaranti på utfört arbete och materialgarantin från Benders löper i 30 år enligt tillverkarens villkor. På slutfakturan tillämpades ROT-avdrag på arbetskostnaden, vilket sänkte slutpriset för kunden med 30 procent upp till gällande tak. Fuktproblemet i innertaket åtgärdades direkt vid källan, och ventilationen i konstruktionen förbättrades genom övergången från murade nockar till torrnocksystem. Se även våra sidor om takpannor och takläckage för bakgrund.

Vanliga frågor

Hur lång tid tar en takomläggning med betongpannor på en villa?

En komplett omläggning av ett villatak på 120–160 m² tar normalt 5–8 arbetsdagar med två till tre montörer, beroende på taklutning, antal genomföringar och väder. Projektet i Onsala genomfördes under februari 2026 och färdigställdes på tio arbetsdagar inklusive ställning, eftersom underlaget hölls torrt med presenningar mellan arbetsmomenten.

Vad ingår i en komplett takomläggning?

En komplett omläggning innehåller rivning av befintliga pannor och gammal papp, kontroll och eventuellt byte av råspont, ny underlagsduk, ny ströläkt och bärläkt, nya betongpannor, nya nockplattor och vindskiveplåtar samt plåtarbeten kring skorsten och genomföringar. Byggställning och bortforsling av rivningsmaterial ingår också, liksom slutbesiktning och dokumentation.

Varför behöver gamla betongpannor bytas ut?

Betongpannor har en teknisk livslängd på cirka 30–50 år. När ytskiktet vittrar suger pannorna åt sig fukt, vilket leder till frostsprängningar och tyngre tak. Underlagspappen åldras parallellt och tappar tätskiktets funktion efter 30–40 år. När båda lagren är uttjänta är en samlad omläggning mer ekonomisk än att laga punktvis.

När på året är det lämpligt att lägga om tak?

Takomläggning kan utföras året om i södra Sverige förutsatt att underlaget hålls torrt och temperaturen tillåter självhäftande pappskarvar att fästa. Under vinterhalvåret arbetar vi i etapper med presenningar över avtäckta ytor. Sommarmånaderna ger snabbare arbetstempo, men vinter- och tidig vårproduktion är fullt genomförbar i Halland.
